开山印尼SMGP 二期电站进入调试阶段
2021-05-04 00:00:00
开山正在开发运营的印尼MANDAILING NATAL县240兆瓦的SORIK MARAPI地热能发电站(简称“SMGP公司”)是一个印尼国家级战略项目,建成后预计给国家电力提供240兆瓦的电力,作为开发商和营运商的开山SMGP公司,已经在2019年9月底实现首期45兆瓦投入上网运行(“COD”)。

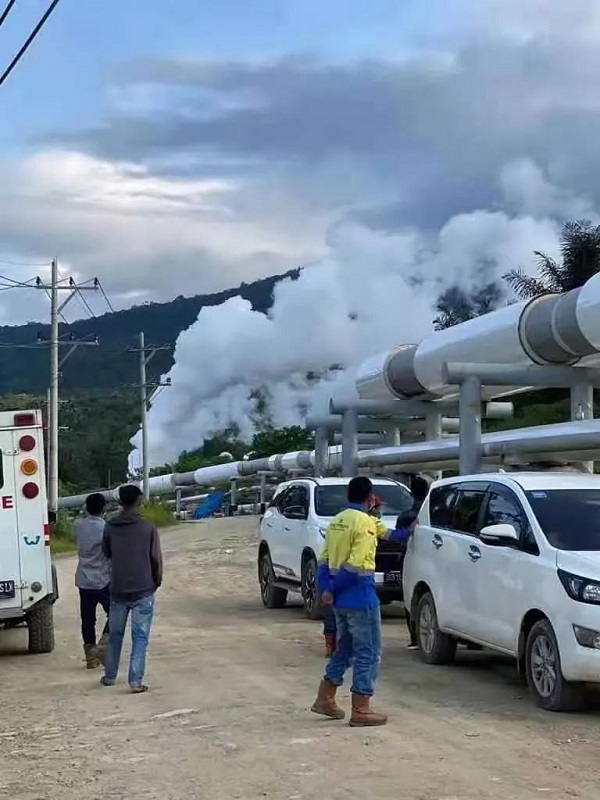

由于疫情以及2021年1月发生的T平台的硫化氢致人伤亡事故,SMGP项目二期在暂停98天后,经过团队的不懈努力,5月3日,SMGP项目T平台02井重新开井,这意味着:开山SMGP地热项目,已经排除了事故造成的不利因素,二期电站 进入正常调试阶段,SMGP地热项目重新走上正轨推进开发建设。
疫情和安全事故,让开山支付了高昂的代价,接受了沉重的教训,充分深刻的认识到安全生产的重要性。开山集团吸取教训,根据专业意见,强化安全生产领导和团队建设,落实、整改各项安全管理措施。
在集团4月17日的管理层季度例会上,要求集团全体人员,必须把安全放在集团公司生产、运营、发展的首位度上。“简洁、高效、自信”的开山,在经历“风雨”后,必将迎来“彩虹”。
